歡迎在今日頭條、抖音和西瓜影片關注城市情報棧。
北京地鐵三期規劃中的線路終於釋出了,請參考@城市情報棧文章《三期規劃定了!未來5年,北京將新建10條地鐵!利好哪些區域?》。

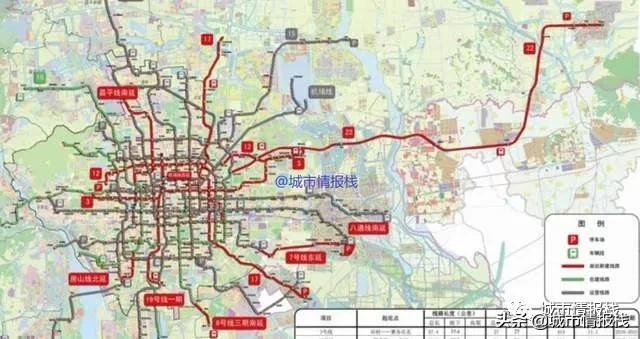

三期規劃中的線路將於何時建成?2027年能順利完工嗎,會不會延期?我們可以看看二期規劃中的線路進度,從歷史中總結點經驗。
關於北京地鐵二期規劃,2021年5月@城市情報棧曾寫過一篇彙總性的長文,《16條地鐵大盤點!北京地鐵二期規劃中的線路進度全追蹤》。今天我們來更新一下進度。
北京地鐵二期規劃,即北京市城市軌道交通第二期建設規劃(2015~2021年),是在2015年9月獲得國家發改委批覆的,共包含12條地鐵線路。
後來又經歷了一次大的方案調整,在2019年底再次獲得發改委批覆。2019年的方案調整共涉及5條線路,其中22號線(平谷線)和28號線(CBD線)是在2015年方案中就有的線路,而另外三條則是新加入的。
綜合2015年和2019年的方案,北京地鐵二期規劃中共包含15條線路,如果將13號線拆分專案視作兩條的話(13A線和13B線),則總計為16條線路。
3 號線
狀態:延期。
詳情:《66年等待!北京地鐵3號線追蹤:一期西段、東段及二期最新進展》。
7號線二期(東延)
狀態:提前通車。
地鐵7號線是一條東西向線路,其中一期即北京西站至焦化廠段,早在2014年底就已開通運營;二期工程向東延伸至通州區,於2019年底開通運營,相比2015年的建設計劃,提前通車,並且多設了2座車站。
7號線還將北延,北延工程作為7號線三期,已列入北京地鐵三期規劃。
8號線四期
狀態:按期開通。

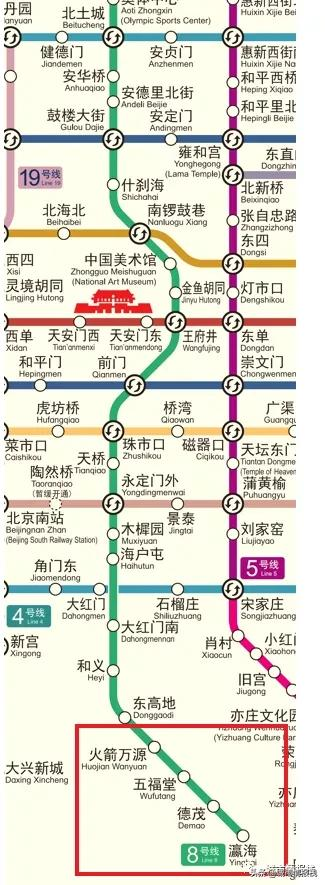

2018年底,8號線四期工程如期開通運營,設德茂站和瀛海站兩座車站。
2021年底,8號線全線貫通運營,《地鐵8號線 終於要全線貫通了》。
12 號線
狀態:延期。
詳情:《北京地鐵12號線:好訊息與壞訊息並存!加站、減站與延期》。
17號線
狀態:南段已開通,中段和北段延期。
詳情:《北京地鐵17號線:全線通車時間初步確定》。
17號線支線已列入北京地鐵三期規劃,《三期規劃定了!未來5年,北京將新建10條地鐵!利好哪些區域?》。
19 號線一期
狀態:已開通。
詳情:《19號線甩站開通》。
19號線二期也已列入北京地鐵三期規劃,參考@城市情報棧文章《三期規劃定了!未來5年,北京將新建10條地鐵!利好哪些區域?》。
22號線(平谷線)
狀態:如果按2015年計劃,現在妥妥地延期了,整整延了5年!如果按2019年調整方案,目前進展順利,預計2025年開通。
詳情:《平谷線V5:2022北京工作報告中唯一的一條地鐵線路,官方釋出四大關鍵資訊》,《地鐵平谷線:平谷段全面開工,01標進展迅猛》。
平谷線規劃歷史:
開往京東的地鐵-十二年平谷線,望眼欲穿(上篇:方案初定)
開往京東的地鐵-十二年平谷線,望眼欲穿(中篇:順利推進)
開往京東的地鐵-十二年平谷線,望眼欲穿(下篇:涅槃重生)
25 號線二期(房山線北延)
狀態:按期開通。
和7號線一樣,房山線也是一條運氣極好的線路,除了二期外,還要建設三期,並且已納入北京地鐵三期規劃,將直達金融街,參考@城市情報棧文章《三期規劃定了!未來5年,北京將新建10條地鐵!利好哪些區域?》。
27 號線二期(昌平線南延)
狀態:延期,目前僅開通一站即清河站。
詳情:《地鐵27號線二期開通時間確定,最大受益者是北部這個區》。
八通線二期(南延)
狀態:按期開通。

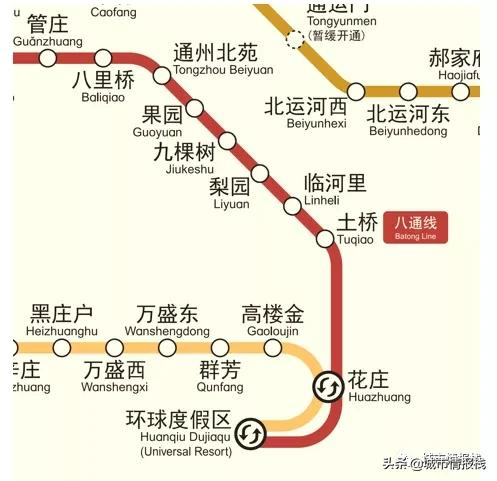

2019年底,八通線二期如期通車運營,南延至環球度假區站。
首都機場線二期(西延)
狀態:2021年底已開通,相比原計劃延期。
詳情:《北京地鐵二期進展追蹤:首都機場線西延通車》。
28號線(CBD)
狀態:和地鐵平谷線一樣,相比2015初版規劃,明顯延期了,如果按2019調整方案算,目前順利推進中。
28號線即中央商務區CBD線。
- 2015年批覆方案
28號線西起東大橋站,東至九龍山站,共設車站8座,線路全長4.9公里,計劃投資額為34.1億元。規劃的建設週期為2018年~2021年。
- 2019年調整方案
明確CBD線為28號線,並將線路調整為東大橋至廣渠東路,線路長度增加至8.7公里,投資額也大幅度增加至127.5億元。相應地,專案建設工期也增加至4年。
28號線全部為地下線,線路全長約8.88km,共設9座車站,其中換乘站5座,最高執行速度為80km/h。28號線各站分別為:東大橋站、京廣橋站、光華路站、核心區站、大望路站、北京東站、大郊亭站、廣渠路站、廣渠路東站。
預計28號線將在2025年通車運營。
新機場線(北段)
狀態:正常推進中,完工時間未知,很可能要延期。
新機場線即大興機場線,已於2019年底開通運營,北起豐臺區草橋,南至大興國際機場。
在2015年國家發改委批覆的北京地鐵二期規劃中,提到了新機場線,但不計入二期規劃範圍。2015版規劃,將新機場線的北端起點設在牡丹園站,線路總長度為59.8公里,投資額為426.7 億元。
在2019年調整方案中,將新機場線北端終點從牡丹園調整為麗澤商務區,線路長度縮短至47.5公里,總投資額減少至318.6億元。當時新機場線一期即大興機場至草橋段已經建成,因此此次涉及調整的為草橋至麗澤金融商務區段,長度3.5公里,總投資額為40.4億元,規劃建設工期為3年。
目前麗澤商務區~草橋段正在建設當中。根據此前媒體報道,預計將在2022年底開通運營。但根據最新的資訊,估計得到2023年了。
11號線西段
狀態:已於2021年底提前完工;但原計劃開通4站,實際只開通了3站。
詳情:《北京地鐵:11號線、S1線至蘋果園站開通》。
13A 13B
狀態:正常推進中。
詳情:《地鐵13號線拆分無奇蹟:站點已定,建設速度迴歸“正常模式”》 ,
總結
- 提前完工:7號線二期,11號線西段。
- 按期完工:8號線四期,19號線一期,25號線二期,八通線二期。
- 延期完工:首都機場線二期,3號線,12號線,17號線,27號線二期,新機場線。
- 正常推進:13A,13B,22號線,28號線。
