砌體工程
1、提前備料,砌塊齡期應達到28d。砌體材料進場時,應嚴格驗收,並進行材料標識,不合格予以退回。
2、根據砌體型別和強度要求,合理控制砌築砂漿稠度。在攪拌機處設定配合比標識牌和計量裝置。
3、砌築砂漿應隨拌隨用。當施工期間最高氣溫超過30℃時,應在2h內使用完畢。

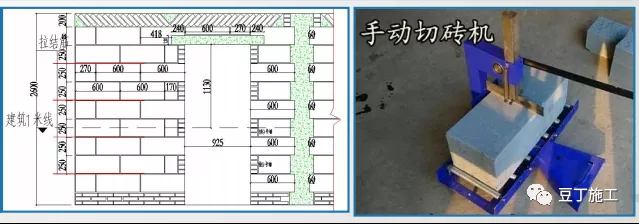

4、施工前須用CAD或BIM軟體對砌體排版深化,排版應從上至下,部分樓、地面凹凸不平,在砌筑前用1:3 水泥砂漿撂底找平, 排磚圖經稽核後貼於待施工的牆面。
5、每皮磚和灰縫厚度門、窗洞口的尺寸過樑、構造柱位置預製塊、植筋位置管道洞、配電箱和消防栓等具體位置由技術負責 人和安裝部門共同確定。
6、砌體切割應採用專用砌塊切斷機,嚴禁隨意劈砍。
7、在牆上留置臨時施工洞口時,其側邊離交接處牆面不應小於500mm,洞口淨寬度不應超過1m。臨時施工洞口、施工腳手眼 洞等應進行仔細補砌,灰縫應填滿砂漿,嚴禁用幹磚填塞。
1、砌築時宜採用雙面勾縫。外牆必須灰縫飽滿,以防滲漏水。

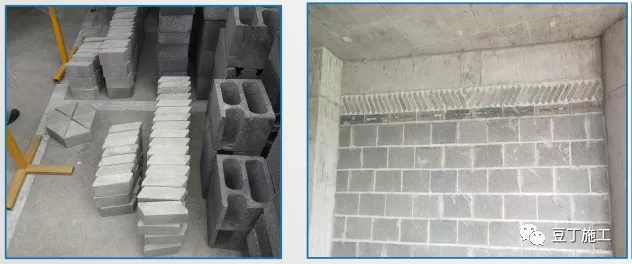

2、填充牆砌築至梁底或板底時留20cm,待砌築完14 天后按60°補齊擠緊;或留3-5cm 用乾硬性C25 膨脹細石混凝土填塞;
3、牆中填塞等邊三角形加氣混凝土塊或預製混凝土塊,兩端填塞直角三角形塊加氣混凝土塊或混預製凝土塊。

4、砌體牆長度超過5m或牆長大於2倍層高時,應按照設計要求設定鋼筋混凝土構造柱。

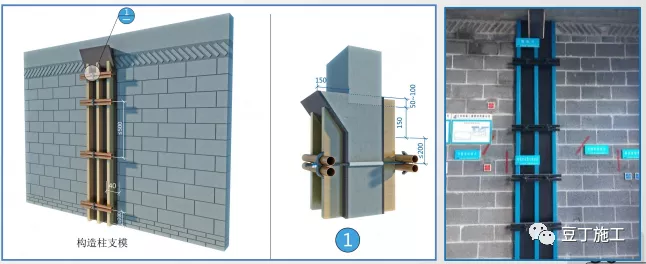

5、構造柱上下端必須設定加密箍。構造柱支模前沿砌體馬牙槎凹凸邊緣貼上雙面膠,保證嚴密不漏漿;
6、 構造柱模板一側滿封,另一側模板頂端臨空做成V 口,伸出構造柱面15cm,形成斜三角,與構造柱一起澆築,使頂部混凝土密實,待拆完模板,混凝土達到強度後,將斜三角剔鑿平。

1、寬度大於300mm的門窗洞口(包括臨時施工洞口)應設定現澆或預製鋼筋混凝土過樑,過樑兩邊擱置長度不小於240mm。
2、採用輕集料混凝土空心砌塊必須用一皮小配磚封口,再做窗臺壓頂。
3、窗臺壓頂伸入牆體兩端不小於120mm,窗臺內高外低,向外按10%的坡度坡水。
4、交界處須貼上海綿膠確保外觀質量。
5、廚衛反梁宜吊模與主體混凝土結構一次澆築,製作定型模具陰角R角一併成型。
6、廚衛反梁後澆時宜預留倒“U”型插筋,使用方鋼背楞、定型化方鋼夾具,確保成型效果。
1、線管線盒安裝時需彈線切槽敷設。牆體上的洞口及管線槽應儘量在砌築時預留出來,不得後鑿。
2、當無法預留時,應首先在砌體牆上彈線按線採用無齒鋸切割整齊,槽寬小於4cm用高標號水泥砂漿分兩次補槽, 槽寬大於4cm採用C20細石混凝土灌實。
3、牆體上嚴禁橫向開槽。
4、將傳統做法中預製鋼筋混凝土過樑改成利用混凝土餘料澆築電箱壁龕,保證箱體安裝質量不變形,減少砌築牆 體後開鑿量,節約砌築材料、節約人工成本,降低工程成本。
裝飾裝修
1.抹灰工程

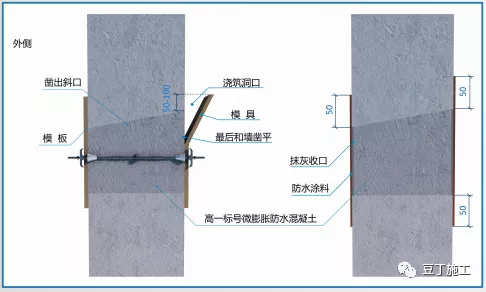

1、預留洞口嚴禁用砌塊砂漿封堵,須用高一標高微膨脹防水混凝土封堵。槽鋼預留洞口須鑿出斜口,利用止水螺桿 將模板固定,利用投料口進行砼澆築。砼強度達75%後剔除料口與牆齊平,抹灰收口。在迎水面貼上防水卷材,卷材 須向洞口周邊各外延50mm。
2、螺桿洞採用中間填塞防水發泡劑,外側用橡膠大頭塞封堵。
3、大面積抹灰前須做實體抹灰樣板,驗收合格後方可全面施工。技術負責人利用樣板進行交底。
1、牆體不同材料基體交接處表面應設定鋼絲網或玻璃纖維網格布,搭接寬度不小於100mm。
2、消火栓背面須安裝防火封堵板鋪設鋼絲網、線管開槽處等必須鋪設鋼絲網。
3、抹灰層厚度大於2cm應分層進行,當抹灰總厚度大於或等於35mm時(應增設一道鋼絲網)。抹灰層與基 層之間及各抹灰層之間必須貼上牢固,抹灰層應無脫層、空鼓,面層應無爆灰和裂縫。
4、先澆水溼潤牆面,後拍漿。拍漿量不小於牆面面積的80%,拍漿後灑水養護至少2天。
1、抹灰工程灰餅施工由專人負責,利用結構控制線、砌築控制線採用兩臺鐳射掃平儀將地面控制線彈到牆上進行灰餅定點。
2、灰餅間距控制在1m~1.5m,不宜過大。門窗洞上口、側面等處要打餅到位,灰餅製作嚴格控制開間幾何尺寸(±5㎜)。
3、廚衛間牆面要進行清一遍光後順紋拉毛處理。抹灰完成後應噴水養護,養護時間不少於7天。4、陽臺、衛生間、管道井管道安裝前必須先進行抹灰,風井需隨砌隨抹。5、配電箱、槽、盒外口應與抹灰面齊平。煙道排煙口必須保證其圓整度。6、門窗邊水泥砂漿護角抹灰,抹灰砂漿嚴禁摻加砂漿王。7、待抹灰層有一定強度後,應及時噴水養護。8、外牆抹灰必須採用防水砂漿。
2.地面工程—地熱管水泥砂漿地面

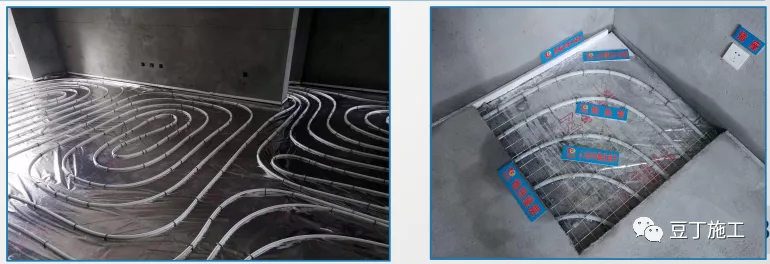

1、彈出建築1米線及地面面層控制線,標高控制正確。確保室內淨高允許偏差不超過20mm,允許極差值不超過20mm。(採用鐳射測距儀每個房間抽測量不少於5處,測量部位宜為房間四角距縱橫牆500mm處及房間幾何中心處。) 2、在樓地面四周牆根位置以及設計有特殊要求的位置,貼上30*10mm厚聚苯板條,作為砼地面伸縮縫,在門樘位置或單間邊 長大於6m或超過30㎡,房間中間事先設定聚苯板伸縮縫。
3、在距砼面層2cm處,設定50*50,Φ4的鋼絲網片,用來約束砼面層的變形,避免裂縫產生。

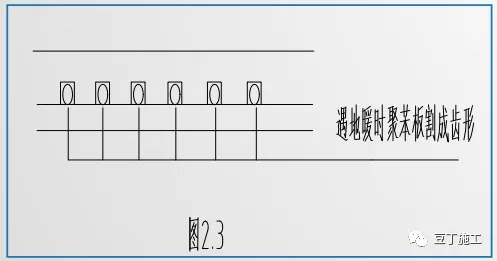

4、當聚苯板伸縮縫遇地暖管時,應將地暖管位置聚苯板截成缺口,以使聚苯板伸縮縫處標高與地面齊平。
5、為了更好地控制鋼絲網片位置,砼分兩次澆築,第一次澆築至離砼面層以下2cm處,再鋪設鋼絲網片,第二次澆築砼至設 計標高。
3.門窗工程
1、窗框安裝工作宜在室內、外抹灰前進行,門框安裝宜在室內、外抹灰完成後進行。
2、七層及七層以上外開窗、面積大於1.5㎡的窗玻璃或玻璃底邊離最終裝飾面小於500mm的落地窗、傾斜安裝的鋁合金窗應使用安全玻璃。
3、固定片需固定在窗兩側牆體預製砼塊上,並內外連線牢固;固定片安裝位置距窗角不應大於150mm,其餘部位的固定片中心距不應大於500mm。

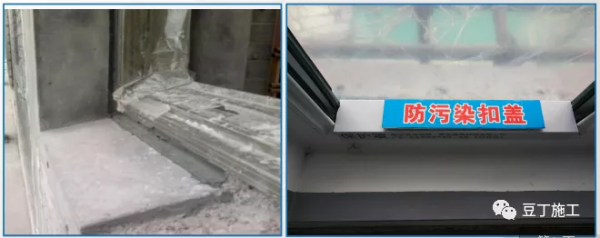

4、窗框底部及兩側距底部300mm以下部位用防水砂漿塞縫,其餘用發泡膠填塞再用專用密封膠密封。發泡膠需一次施打成型,嚴禁切割。
5、外窗臺必須向外找坡,設計無要求時坡度>6%,防止窗臺滲水。
6、裝修施工時要加強保護,不得隨意破壞門窗框的保護膠紙。牆體施工完成後才可將保護膠紙撕去。保護膠紙在型材表面留下的膠痕,宜用香蕉水 清理乾淨。7、在交叉施工中,特別是拆除外架過程中,應採用擋板進行封閉,以保護安裝好的門窗框,以免鋼管或硬物磕碰。
4.細部工程
1、住宅樓梯步寬度不應小於0.26m,踏步高度不應大於0.175m。
2、扶手高度不應小於0.90m,樓梯水平段欄杆長度大於0.50m時,其扶手高度不應小於1.05m,樓梯欄杆垂直杆件 間淨空不應大於0.11m。
3、頂層休息平臺應設定100mm高、80mm寬的擋水臺。
4、樓梯踏步上下通線、橫平豎直、寬度一致、無小於1/2小磚、觀感較好。
5、確保從樓地面起計算的0.8m(住宅為0.9m)必須裝有防護欄杆。低窗臺、凸窗下部有能上人站立的可踏面時,防 護欄杆的高度應從窗臺起計算。
